Le projet en détail
Surfaces, volumes, horaires, phasage, surveillance de l'eau : tout ce qui suit vient du dossier officiel d'enquête publique, avec ses références.

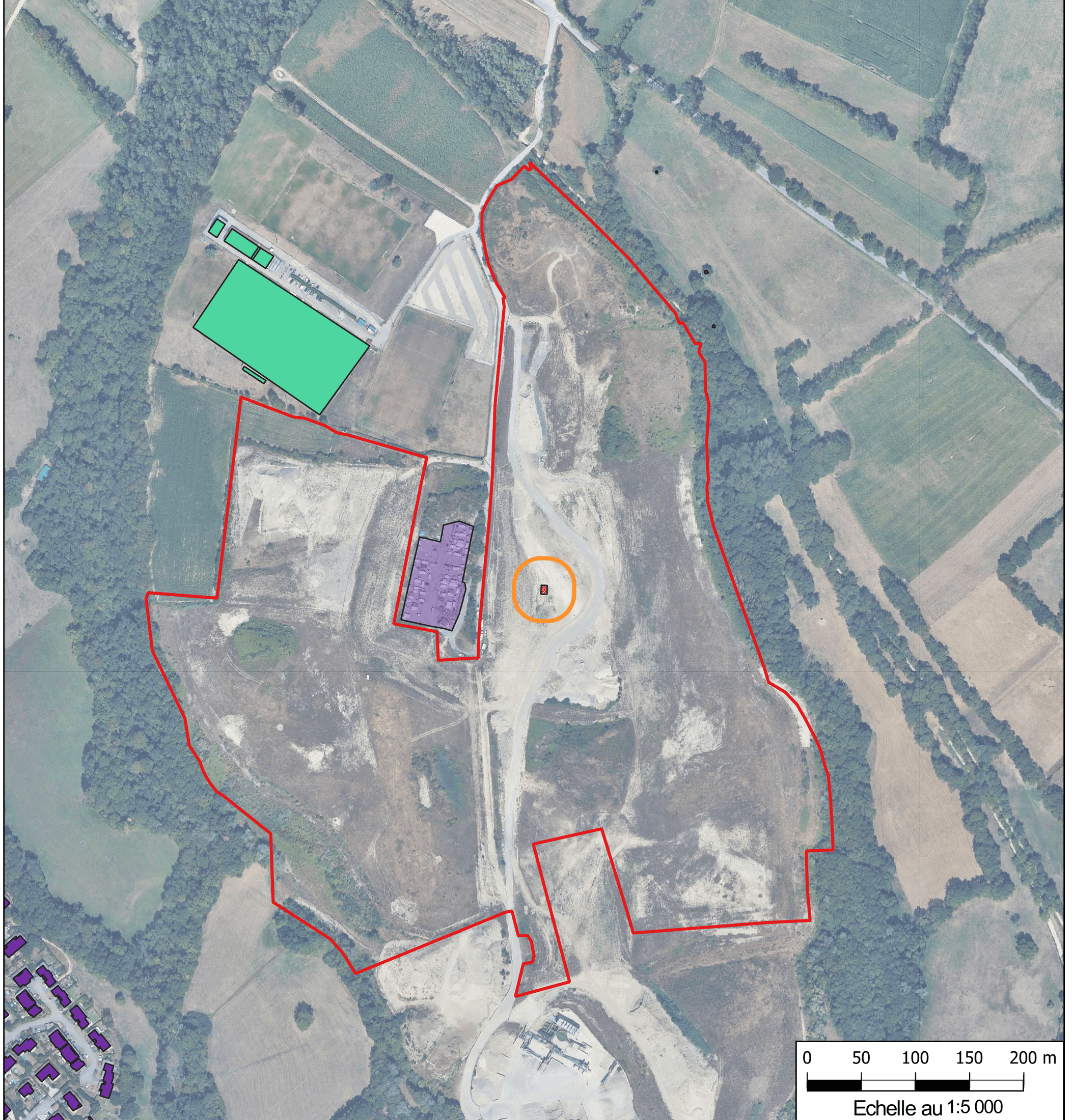

Le site aujourd'hui, vu du ciel
L'emprise du projet en rouge, sur des terrains déjà remaniés. Document du dossier officiel.
La fiche d'identité
Le projet en 8 lignes
Localisation
Lieu-dit Grand Chauvilly, Gex (Ain), à 1,5 km au sud du bourg
Surface
25,58 hectares, sur un terrain déjà remanié
Nature des apports
Terres et cailloux inertes des chantiers du Pays de Gex
Volume total
912 000 m³ sur 15 ans, remise en état incluse
Rythme
60 800 m³ par an en moyenne, plafonné à 100 000 m³ par an
Hauteur maximale
12 mètres au-dessus du terrain actuel, pentes douces
Horaires
Jours ouvrés uniquement, 7h30-12h et 13h30-17h30
Exploitant
SAS ISDI du Chauvilly, société créée en 2020 qui regroupe trois entreprises de travaux publics historiques du Pays de Gex
Le phasage

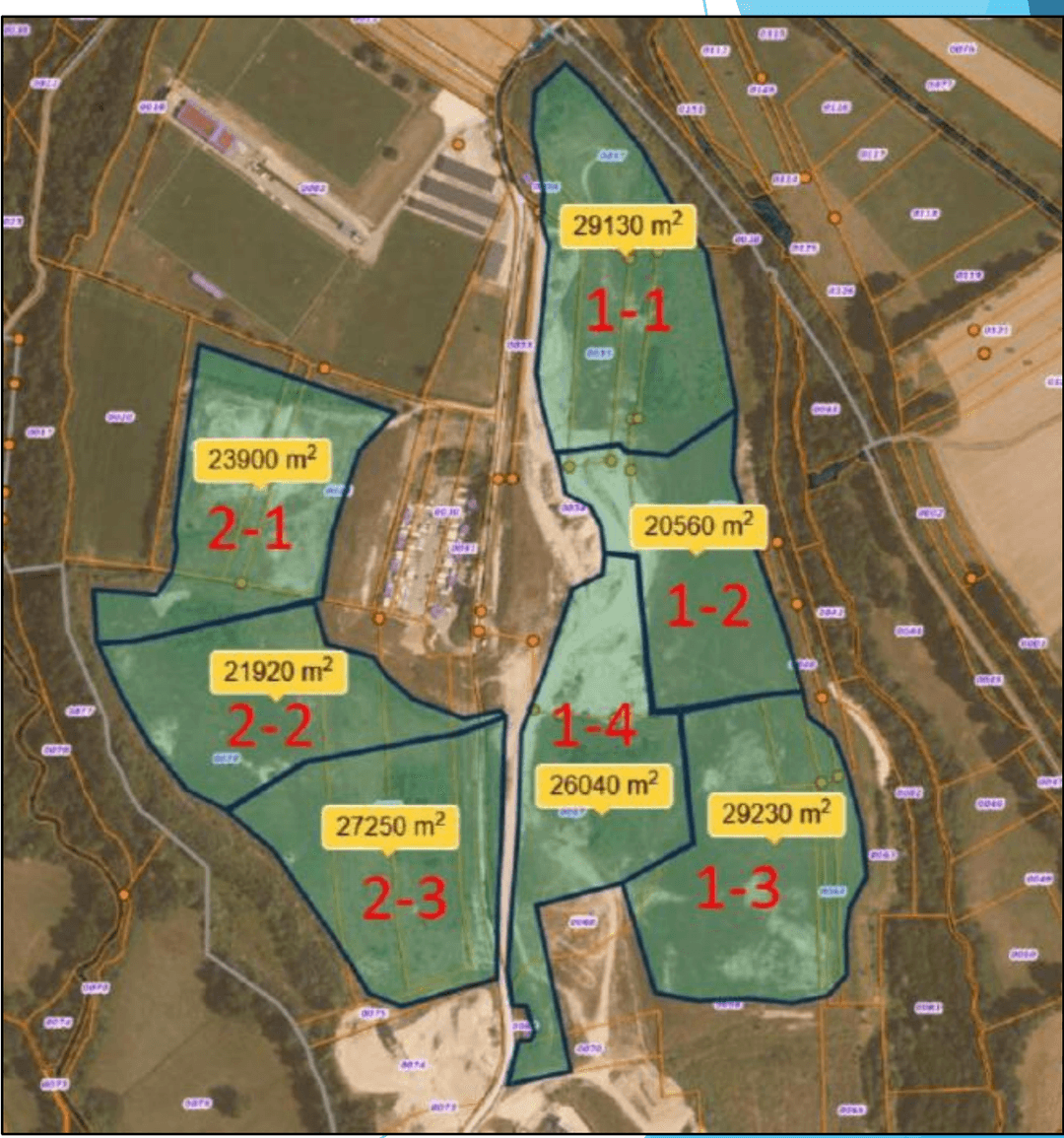

Jamais plus de 3 hectares en chantier
C'est le principe le plus important et le moins connu du projet : le site entier ne sera jamais un chantier ouvert. L'exploitation avance d'Est en Ouest par petites tranches, et chaque tranche finie est revégétalisée sans attendre.
Phase préparatoire
Avant le premier camion
Merlon anti-bruit végétalisé posé dès le démarrage, clôture complète, plateforme d'accueil avec pont-bascule et lave-roues, et 11 ouvrages de gestion des eaux de pluie avec débits régulés avant tout apport de matériaux.
Première moitié de l'exploitation
Le secteur Est
Remblaiement par tranches d'environ 2,5 hectares, 3 hectares maximum en chantier à tout instant. Couches minces compactées, contrôles de stabilité, et remise en état de chaque tranche terminée pendant que la suivante s'ouvre.
Seconde moitié de l'exploitation
Le secteur Ouest
Mêmes règles, avec un régime spécial au droit de l'ancienne décharge : aucun creusement, uniquement du remblaiement, pour préserver les étanchéités existantes. Pente finale limitée à 3 % sur cette zone.
Incluse dans les 15 ans
La restitution
Modelage final en pentes douces, terre végétale, plantations, mares et haies. Contrôle du bon tassement des sols, dossier de fin de travaux remis à l'administration, puis suivi écologique pendant 15 ans.

Pour se le représenter
La maquette 3D officielle montre le site phase par phase, jusqu'à l'état final renaturé.
Les camions
Combien de camions, par où, à quelles heures
30
camions par jour en moyenne
Soit 60 passages devant un point donné, avec un maximum de 50 camions les jours de pointe. Chiffre du dossier officiel (Tome 0, page 33), soit +0,5 % du trafic du secteur.
Nord
un seul accès poids lourds
Entrée et sortie côté Gex par la RD984c uniquement. L'accès sud par Cessy est interdit aux plus de 3,5 tonnes par arrêté municipal. Un lave-roues équipe la sortie du site.
210
jours d'activité par an
Du lundi au vendredi, de 7h30 à 12h et de 13h30 à 17h30. Jamais la nuit, jamais le week-end, jamais les jours fériés.
La MRAe avait demandé de démontrer ce +0,5 % : le porteur l'a fait dans son mémoire en réponse, à partir des comptages réels du secteur (environ 11 500 véhicules par jour sur la RD984c). Le chiffre de 200 à 300 camions parfois cité dans le débat correspond au trafic estimé de l'ensemble des chantiers du Pays de Gex, pas à celui de ce site.
L'eau, sujet numéro un
Surveillée avant, pendant et après
L'eau est la première préoccupation exprimée à l'enquête, et le dispositif prévu est à la hauteur de l'enjeu. Le détail des garanties et du dispositif de suivi de l'eau est traité franchement dans la page Vos questions.

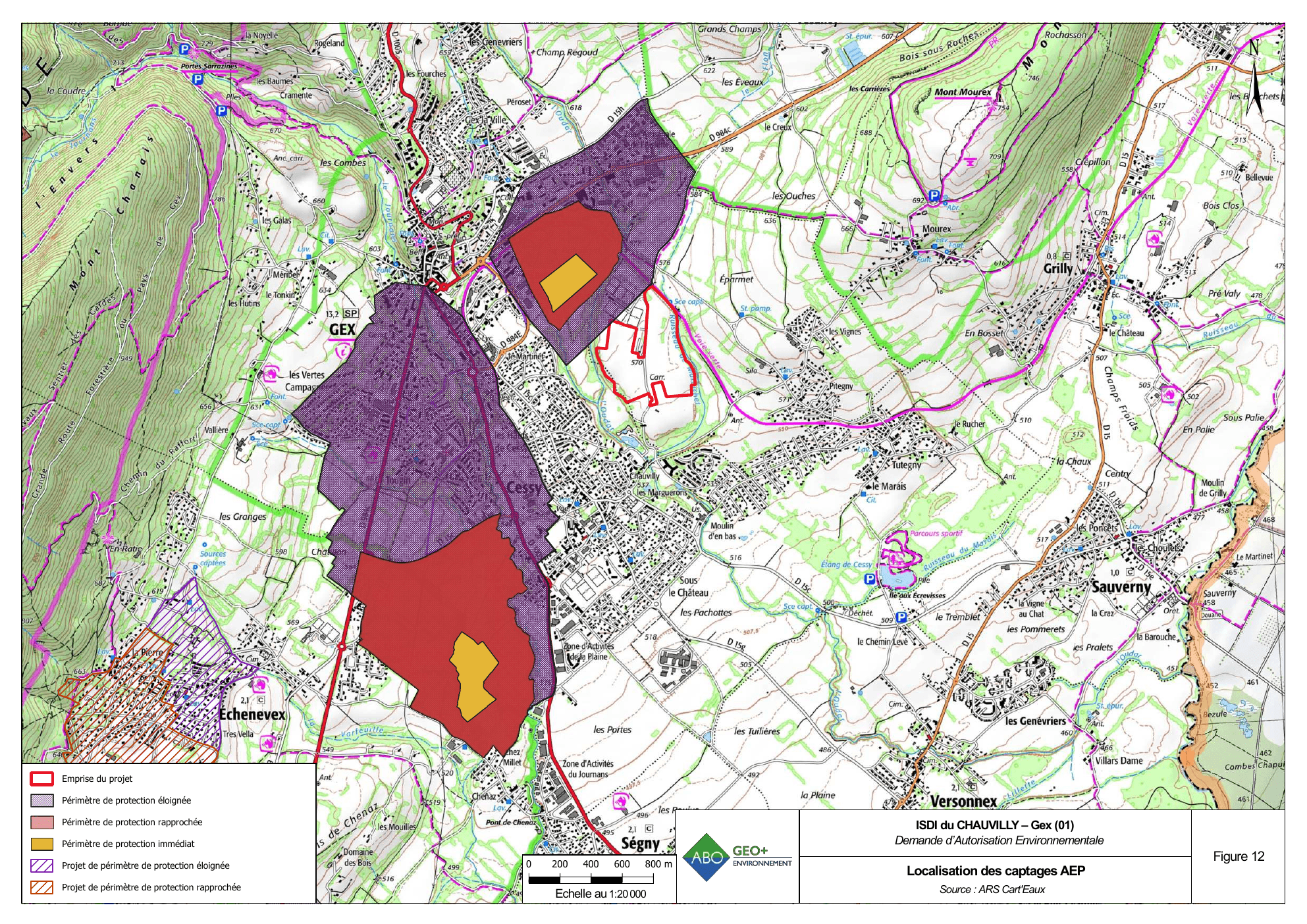

7 puits de surveillance déjà en place
Des puits de contrôle de la nappe (des piézomètres) posés en 2021 et 2023, avec suivi mensuel des niveaux et analyses de qualité. Selon les analyses versées au dossier, l’eau est de bonne qualité ; la MRAe demande un historique plus long pour consolider cet état initial.
Des interdictions physiques
Aucun stockage d'hydrocarbures sur site, ravitaillement sur aire étanche uniquement, et aucun creusement au droit de l'ancienne décharge pour ne pas toucher aux étanchéités.

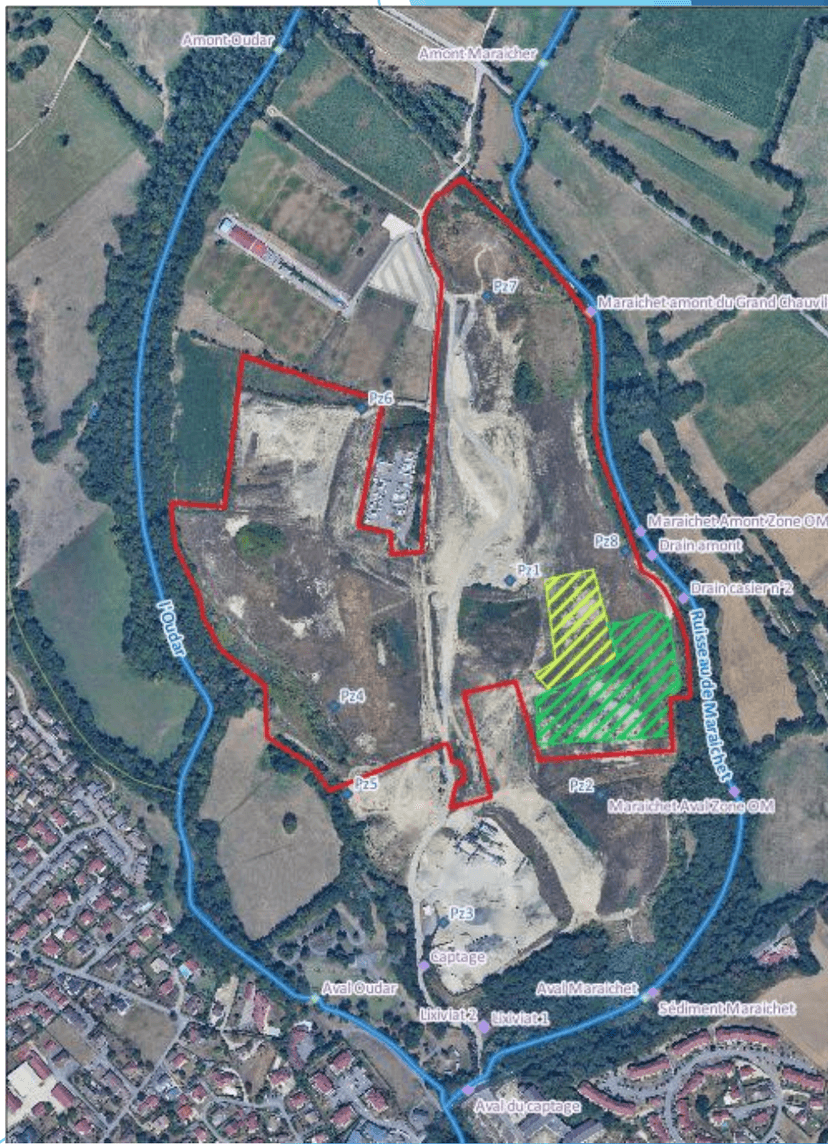

Un suivi de l'eau détaillé
Suivi régulier des eaux issues de l'ancienne décharge (les lixiviats) et des eaux souterraines, et recherche des 20 PFAS du contrôle sanitaire de l'eau potable au démarrage puis tous les cinq ans.


Dix minutes pour peser dans la décision.
L'enquête publique est le moment où chacun peut s'exprimer, pour ou contre. C'est sur ces contributions que le commissaire enquêteur bâtit son rapport, avant la décision du préfet.
